家事動線1/2設計!家事らく動線のアイランドキッチンのある 家じゅう見渡せるおうち

琴浦町I様邸 フリー設計

全物件を見る|全物件

家事動線1/2設計!家事らく動線のアイランドキッチンのある 家じゅう見渡せるおうち

建築中レポート

1. 2021年07月20日
コーディネート打合せ

コーディネート打合せ

只今打合せ中!
しばらくお待ちください

2. 2021年08月06日
外観確定

外観確定

3. 2021年08月06日
地鎮祭

地鎮祭

昨日 I様邸の地鎮祭を執り行いました!
朝から
炎天下の中ではありましたが
スムーズに終えることができました。
八幡神社の宮司様にて清めていただき
まもなく工事着工です。
まもなく工事が始まります。

4. 2021年08月20日
外構工事

外構工事

基礎工事に入る前に隣地境界の土留めブロック工事を施しています

5. 2021年08月27日
先行配管工事

先行配管工事

土留め工事も終わり
給排水の先行配管工事が済みました。

6. 2021年08月30日
基礎工事

基礎工事

掘り方が始まりました。

7. 2021年08月30日
基礎工事

基礎工事

丁張を行っています。

8. 2021年09月03日
基礎工事

基礎工事

べた基礎底盤の砕石敷きを行っています。

9. 2021年09月07日
基礎工事

基礎工事

土間の配筋が済みました

10. 2021年09月07日
基礎工事

基礎工事

ベース筋の配筋をしています。

11. 2021年09月09日
基礎工事

基礎工事

土間コンクリートを打設いたしました。

12. 2021年09月13日
基礎工事

基礎工事

13. 2021年09月13日
基礎工事

基礎工事

立ち上がり部の仮枠を組みました。

14. 2021年09月16日
基礎工事

基礎工事

15. 2021年09月16日
基礎工事

基礎工事

立上り部コンクリート打設しています。

16. 2021年09月16日
基礎工事

基礎工事

17. 2021年09月16日
基礎工事

基礎工事

立ち上がりのコンクリート打設が終わりました。

18. 2021年09月17日
基礎工事

基礎工事

玄関・ポーチ周りに砕石を敷いています

19. 2021年09月17日
基礎工事

基礎工事

玄関・ポーチ周りコンクリート打設をしました

20. 2021年09月17日
基礎工事

基礎工事

21. 2021年09月17日
基礎工事

基礎工事

仮枠撤去しています。

22. 2021年09月24日
基礎工事

基礎工事

23. 2021年09月24日
基礎工事

基礎工事

基礎検査を行いました~
天端の仕上がりも綺麗で
完成度の高い素晴らしい基礎が出来上がりました。

24. 2021年09月24日
基礎工事

基礎工事

基礎が完成いたしました。

25. 2021年09月25日
給湯給水配管工事

給湯給水配管工事

基礎検査後
給湯給水の配管工事を行いました。

26. 2021年09月27日
土台敷

土台敷

27. 2021年09月27日
電気工事

電気工事

換気システムの配管、設置工事を施しています。

28. 2021年09月27日
土台敷

土台敷

土台を敷いています。

29. 2021年09月27日
床敷

床敷

床組が完成いたしました。

30. 2021年10月08日
上棟

上棟

工事はスムーズに進み2階部の壁パネルは
ほぼ終了です!

31. 2021年10月08日
上棟

上棟

32. 2021年10月08日
上棟

上棟

秋晴れの中
上棟を行いました。

33. 2021年10月11日
大工工事

大工工事

外部回りの構造用合板が張られました。

34. 2021年10月12日
サッシ工事

サッシ工事

玄関ドアも取り付けられ
防犯も完璧!

35. 2021年10月12日
サッシ工事

サッシ工事

36. 2021年10月12日
サッシ工事

サッシ工事

上棟後実働2日後に
外部建具が施され雨仕舞も完璧です!

37. 2021年10月15日
電気工事

電気工事

電気配線、換気ダクトの工事も進んでいます。

38. 2021年10月15日
板金工事

板金工事

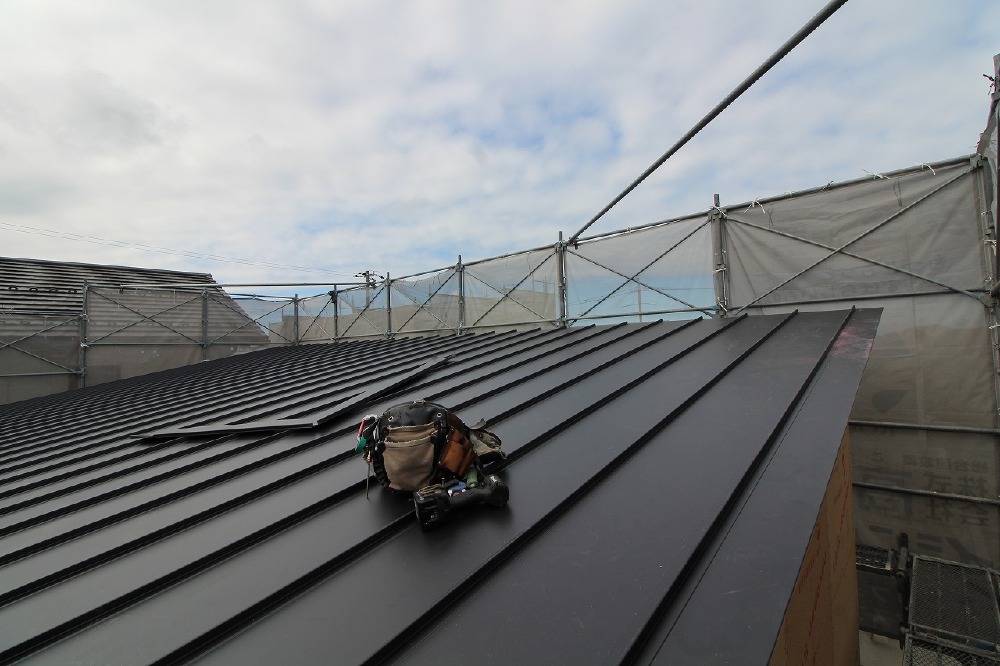

39. 2021年10月15日
板金工事

板金工事

屋根のガルバリウム鋼板を
施しています。

40. 2021年10月15日
上棟検査

上棟検査

筋交い金物取付も完璧です

41. 2021年10月15日
上棟検査

上棟検査

42. 2021年10月15日
上棟検査

上棟検査

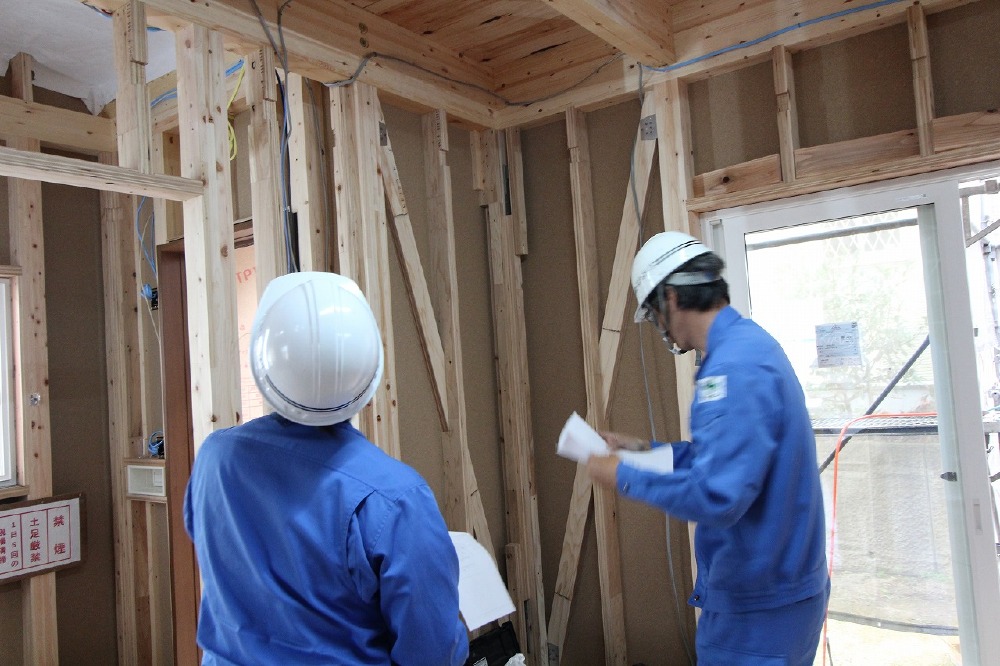

43. 2021年10月18日
上棟検査

上棟検査

上棟後の検査を行いました。
金物、釘ピッチ等図面と照らし合わせ
確認しました。特に問題もなく無事終了です。

44. 2021年10月19日
外部回り

外部回り

透湿防水シートのタイベックシルバーが施されました。

45. 2021年10月19日
外部回り

外部回り

軒天のボードが施されました。

46. 2021年10月29日
外壁工事

外壁工事

外壁材を張っています。

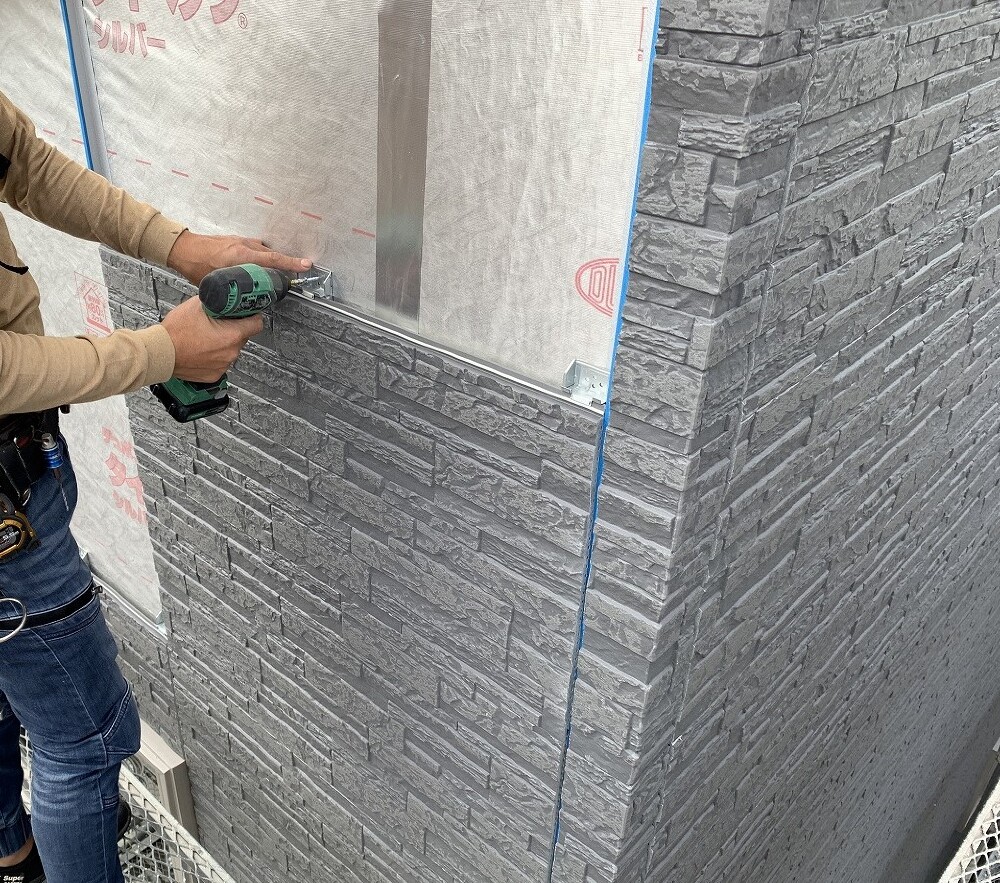

47. 2021年10月29日
断熱工事

断熱工事

48. 2021年10月29日
断熱工事

断熱工事

ウレタン吹付が終わりました。

49. 2021年11月05日
外壁工事

外壁工事

サイディング工事も終わり
コーキング工事を行います。

50. 2021年11月08日
シーリング工事

シーリング工事

外壁、窓回りのシーリング工事が施されました。

51. 2021年11月08日
外壁工事

外壁工事

サイディング工事が終わりました。

52. 2021年11月09日
木工事

木工事

天井下地が組まれ
石膏ボードを張っていきます。

53. 2021年11月11日
木工事

木工事

天井のボード張が終わりました。

54. 2021年11月12日
木工事

木工事

フローリングが張られて雰囲気が出てきました。

55. 2021年11月15日
木工事

木工事

スイッチボックスがお目見えです。

56. 2021年11月15日
木工事

木工事

壁のボードも終わり
部屋の形ができました!

57. 2021年11月19日
外部回り

外部回り

足場が解体され
外観がお目見えです!

58. 2021年11月19日
木工事

木工事

階段が施されました。

59. 2021年11月20日
木工事

木工事

養生も完了し
歩行が可能になりました。

60. 2021年11月22日
左官工事

左官工事

エコ給湯器の台を作っています。

61. 2021年11月22日
木工事

木工事

階段手摺が取り付けられました。

62. 2021年11月22日
木工事

木工事

63. 2021年11月22日
木工事

木工事

吉村大工さんいつも清掃有難うございます。

64. 2021年11月22日
木工事

木工事

大工さんにて木工事検査前に最後の清掃をされています。

65. 2021年11月22日
木工事

木工事

木工事が終わりました。
大工さんの仕事が終了です。

66. 2021年11月22日
木工事

木工事

カウンター下部のニッチ棚もスッキリと施されています。

67. 2021年11月22日
外部回り

外部回り

68. 2021年11月26日
木工事

木工事

玄関収納も設置されています。

69. 2021年11月26日
設備機器

設備機器

タカラスタンダードの
システムキッチンと食器棚が取り付けられました。

70. 2021年11月26日
設備機器

設備機器

71. 2021年11月26日
設備機器

設備機器

浴室もタカラスタンダードで
掃除を考えるとホーローパネルが魅力ですね~

72. 2021年11月29日
タイル工事

タイル工事

玄関ポーチのタイルを張っています。

73. 2021年11月29日
タイル工事

タイル工事

74. 2021年11月29日
内装工事

内装工事

クロスの下地をパテ処理しています。

75. 2021年11月29日
外部回り

外部回り

当店工務課にて
場内の草採りをしています。
ご苦労様です!

76. 2021年11月29日
外部回り

外部回り

77. 2021年12月03日
内装工事

内装工事

1階部のクロス張りがほぼ終わりました。

78. 2021年12月03日
内装工事

内装工事

79. 2021年12月03日
タイル工事

タイル工事

タイル工事が終わりました。

80. 2021年12月03日
タイル工事

タイル工事

81. 2021年12月07日
左官工事

左官工事

エコキュート台を
左官仕上げを終え給湯器が設置終わりました。

82. 2021年12月07日
左官工事

左官工事

基礎立ち上がりの左官工事が終わりました。

83. 2021年12月07日
内装工事

内装工事

クロス工事が終わり
さらにイメージがはっきりしてきました。

84. 2021年12月08日
電気工事

電気工事

照明器具、スイッチ、コンセントが取り付けられました。

85. 2021年12月08日
電気工事

電気工事

分電盤が取り付けられました。

86. 2021年12月08日
電気工事

電気工事

ニッチに
リモコンスイッチ、TVモニター、etc
スイッチボックスがお目見えです。

87. 2021年12月08日
設備工事

設備工事

1階部の洗面化粧台が取り付けられました。

88. 2021年12月08日
設備工事

設備工事

1階トイレが完成です。

89. 2021年12月08日
設備工事

設備工事

2階トイレ横に洗面化粧台も設置終わりました。

90. 2021年12月14日
養生撤去

養生撤去

養生が撤去され床が表われました。
ハウスクリーニングに移ります。

91. 2021年12月14日
養生撤去

養生撤去

92. 2021年12月16日
完成検査

完成検査

工事を携わっていただいた
メイン業者さんと共に
毎回施主検査の前に完成検査を行っています。

93. 2021年12月16日
完成検査

完成検査

階段も一段一段の汚れ、キズ等をチエックしています。
それらしきものはほぼ見つかりません
完成度の高い仕上がりです!!

94. 2021年12月16日
完成検査

完成検査

床面も這うようにチエックしていただいてます!!

95. 2021年12月27日
完成お引き渡し

完成お引き渡し

12/27大雪警報発令の中
無事お引き渡しができました。
I様おめでとうございます!!

96. 2021年12月27日
完成お引き渡し

完成お引き渡し
