太陽光パネル11.20kw搭載の大型ガレージがあるジャパニーズモダンなおうち
北栄町 Y様邸 ゲートデザインハウス
年度別に見る|2016年
建築中レポート
- 1. 2016年06月11日
-
6/11ご契約有難うございます。
Y様 このたびは ご契約有難うございました。
- 2. 2016年06月13日
-
間もなく コーディネート打合せ~
- 3. 2016年07月15日
-
コーディネート打合せが 終わりました~
ほぼ毎週の お打合せで
順調に終えることが出来ました。
外観も決定です。
- 4. 2016年07月15日
-
地鎮祭
7/15地鎮祭を行いました。
明朝までの雨も上がり
夏をも感じない心地よい気温の中とどこおりなく終了しました。
- 5. 2016年07月15日
-
地鎮祭
出雲大社倉吉別院の宮司さんにて全方位を御祓いしていただきました。
- 6. 2016年08月01日
-
外構工事
既存のブロック塀を一部撤去します。
- 7. 2016年08月01日
-
外構工事
カッターで舗装を切ります。
- 8. 2016年08月01日
-
外構工事
塀を撤去中
- 9. 2016年08月01日
-
外構工事
撤去終了
- 10. 2016年08月18日
-
基礎工事
丁張りが始まりました。
- 11. 2016年08月18日
- 12. 2016年08月18日
-
仮設トイレ
仮設トイレが設置されました。
- 13. 2016年08月19日
-
進入口整地
ブロック塀撤去後の部分を整地しています。
- 14. 2016年08月19日
- 15. 2016年08月19日
-
掘り方
ベース部分の掘削を行います。
- 16. 2016年08月19日
- 17. 2016年08月19日
- 18. 2016年08月19日
- 19. 2016年08月19日
- 20. 2016年08月19日
- 21. 2016年08月19日
-
床付け
ベースに砕石の床付けをしています。
- 22. 2016年08月19日
-
床付け
- 23. 2016年08月19日
-
床付け
- 24. 2016年08月20日
-
床付け
- 25. 2016年08月20日
-
床付け
- 26. 2016年08月20日
-
床付け
- 27. 2016年08月20日
-
床付け
- 28. 2016年08月20日
-
床付け
- 29. 2016年08月20日
-
床付け
給排水工事の事前配管も終えております。
- 30. 2016年08月20日
-
床付け
- 31. 2016年08月22日
- 32. 2016年08月22日
- 33. 2016年08月22日
-
沈物
地鎮祭で出雲大社さんから預かりました沈物を
東西南北と中心の5か所に納めました。
- 34. 2016年08月25日
-
配筋
スラブの配筋をしています。
- 35. 2016年08月25日
-
配筋
- 36. 2016年08月25日
-
配筋
全景です
- 37. 2016年08月25日
-
配筋検査
- 38. 2016年08月26日
-
コンクリート打設
スラブのコンクリート打設しています。
- 39. 2016年08月26日
-
コンクリート打設
- 40. 2016年08月26日
-
コンクリート打設
- 41. 2016年08月26日
-
コンクリート打設
コンクリート打設が終わりました。
これから養生致します。
- 42. 2016年08月26日
-
配筋検査
ピッチ、継ぎ手、緊結等チェックしています。
- 43. 2016年08月26日
-
配筋検査
- 44. 2016年08月26日
-
配筋検査
- 45. 2016年08月26日
-
雨仕舞
この後天気予報が雨なので養生シートで全面を覆っています。
基礎屋さん有難うございます。
- 46. 2016年08月27日
-
立ち上り仮枠組
立ち上り部分の鋼製仮枠を組んでいきます。
- 47. 2016年08月27日
-
立ち上り仮枠組
- 48. 2016年08月27日
-
立ち上り仮枠組
- 49. 2016年08月30日
-
コンクリート打設
立ち上りのコンクリートを打設しています。
- 50. 2016年08月30日
-
コンクリート打設
アンカーボルトを設置しています。
- 51. 2016年08月30日
-
コンクリート打設
- 52. 2016年08月30日
-
コンクリート打設
- 53. 2016年08月30日
-
コンクリート打設
- 54. 2016年08月30日
-
コンクリート打設
- 55. 2016年08月30日
-
コンクリート打設
- 56. 2016年09月02日
-
仮枠解体
仮枠が撤去されました。
- 57. 2016年09月02日
-
仮枠解体
- 58. 2016年09月02日
-
仮枠解体
- 59. 2016年09月03日
-
玄関、ポーチ下地砕石
- 60. 2016年09月03日
-
玄関、ポーチ下地砕石
- 61. 2016年09月03日
-
土間補修
内部の土間部を補修しています。
- 62. 2016年09月03日
-
玄関、ポーチ下地コンクリート打設
玄関、ポーチの下地コンクリートを打設しました。
- 63. 2016年09月03日
-
玄関、ポーチ下地コンクリート打設
- 64. 2016年09月03日
- 65. 2016年09月07日
-
給水配管工事
基礎が完成し給湯・給水配管工事と
床暖冬涼夏の放熱ユニットが取り付けられました。
- 66. 2016年09月07日
- 67. 2016年09月09日
-
床暖放熱ユニット
新開発の床暖冬涼夏(参考:https://www.youtube.com/watch?v=aXlJhLgzc9g)を採用し
床暖放熱ユニットよりヒートポンプの不凍液を循環します。
- 68. 2016年09月09日
-
Eco-i換気システム配管工事
土台敷きと同時に換気システムの配管をおこないます。
- 69. 2016年09月09日
-
Eco-i換気システム
熱交換器が施されました。
- 70. 2016年09月09日
-
土台組(http://www.smrci.jp/)
アンカーボルトに減震ブレーキのUFO-Eが施されています。
- 71. 2016年09月09日
-
土台組
- 72. 2016年09月09日
-
土台組
- 73. 2016年09月09日
-
土台組
- 74. 2016年09月09日
-
土台組
土台との隙間もなく基礎断熱を施しています。
- 75. 2016年09月09日
-
土台組
- 76. 2016年09月09日
-
1階床組
1階の床が組まれました。
- 77. 2016年09月09日
- 78. 2016年09月09日
-
1階床組
床が完成し 9/16の上棟を迎えます。
- 79. 2016年09月16日
-
上棟
四方清めの儀
- 80. 2016年09月16日
-
上棟開始
- 81. 2016年09月16日
- 82. 2016年09月16日
- 83. 2016年09月16日
- 84. 2016年09月16日
- 85. 2016年09月16日
- 86. 2016年09月16日
- 87. 2016年09月16日
- 88. 2016年09月16日
- 89. 2016年09月16日
- 90. 2016年09月16日
- 91. 2016年09月16日
-
上棟終了
- 92. 2016年09月18日
-
木工事
外部の構造用合板を終え台風が来ても安心です。
これからサッシ、玄関戸の取付となります。
- 93. 2016年09月18日
-
木工事
- 94. 2016年09月18日
-
木工事
- 95. 2016年09月18日
-
木工事
- 96. 2016年09月18日
-
木工事
- 97. 2016年09月23日
-
外部建具
玄関引き戸が施されました。これで工事中の防犯もOKです。
- 98. 2016年09月23日
-
外部建具
- 99. 2016年09月23日
-
外部建具
サッシも施されました。
- 100. 2016年09月23日
-
外部建具
- 101. 2016年09月23日
-
外部建具
- 102. 2016年09月26日
-
屋根工事
- 103. 2016年09月26日
-
上棟検査
連結ボルト、釘のピッチや
もれがないか等チェックしました。
- 104. 2016年09月26日
-
上棟検査
筋交い金物
- 105. 2016年09月26日
-
上棟検査
ホールダウン金物で土台・基礎・柱を緊結しています。
- 106. 2016年09月26日
-
火打金物
- 107. 2016年09月26日
-
上棟検査
- 108. 2016年09月26日
-
上棟検査
- 109. 2016年09月26日
-
バルコニー周り
床の防水はスカイプロムナードの
ハイグレード(ステンレス鋼板)が施されました。
- 110. 2016年09月26日
-
外部周り
外壁の防水シート タイベックシルバーを施しています。
- 111. 2016年09月26日
-
屋根工事
屋根に瓦桟が打たれ
これから瓦を載せます。
- 112. 2016年10月03日
-
屋根工事
三州 鶴屋のスーパートライ防災平板瓦が敷かれました。
- 113. 2016年10月03日
-
屋根工事
- 114. 2016年10月03日
-
外壁工事
神島化学工業の防火サイディング 厚さ18ミリが金物止めされています。
- 115. 2016年10月06日
-
外壁工事
玄関周りにサイディングが張られています。
- 116. 2016年10月06日
-
外壁工事
- 117. 2016年10月06日
-
外壁工事
- 118. 2016年10月06日
-
発砲ウレタン吹付け断熱
アクアフォームの泡断熱で外部周りの壁・屋根の隙間なく発砲させ高気密・高断熱な家を造ります。
- 119. 2016年10月06日
-
発砲ウレタン吹付け断熱
- 120. 2016年10月06日
-
発砲ウレタン吹付け断熱
- 121. 2016年10月14日
-
内部造作工事
玄関框、フローリングを施しています。
- 122. 2016年10月14日
-
内部造作工事
床のフローリングが施されました。
- 123. 2016年10月14日
-
内部造作工事
リビングの勾配天井も形が出てきました。
- 124. 2016年10月14日
-
内部造作工事
主寝室の勾配天井も形が出てきました。
- 125. 2016年10月14日
-
外部周り
1階のサイディングが張られました。
- 126. 2016年10月14日
-
外部周り
ポーチ柱部のサイディングを施しています。
- 127. 2016年10月14日
-
外部周り
これから2階のサイディングを張っていきます。
- 128. 2016年10月14日
-
外部周り
- 129. 2016年10月15日
-
内部造作工事
玄関框も施され
しっかりと養生されました。
- 130. 2016年10月15日
-
設備工事
TOTOのユニットバスが施されました。
- 131. 2016年10月15日
-
設備工事
- 132. 2016年10月20日
-
外回り
電柱を移設による電線、電話線の配線工事がされています。
- 133. 2016年10月20日
-
外回り
- 134. 2016年10月20日
-
外壁工事
2階の一部 外壁が張られました。
- 135. 2016年10月20日
-
内部造作工事
天井の石膏ボードが張られました。
- 136. 2016年10月20日
-
内部造作工事
- 137. 2016年10月20日
-
内部造作工事
- 138. 2016年10月20日
-
給排水工事
キッチン部の給排水の配管部です。
- 139. 2016年10月20日
-
内部造作工事
階段を取り付けています。
- 140. 2016年10月20日
-
内部造作工事
勾配天井のボードにダウンライトの開口が施されました。
- 141. 2016年11月12日
-
LDK
- 142. 2016年11月12日
-
LDK
- 143. 2016年11月12日
-
洋室
- 144. 2016年11月12日
-
洋室
- 145. 2016年11月12日
-
ロフト
- 146. 2016年11月12日
-
ロフト
- 147. 2016年11月12日
-
和室
- 148. 2016年11月12日
-
収納棚
- 149. 2016年11月12日
-
収納棚
- 150. 2016年11月12日
-
収納棚
- 151. 2016年11月12日
-
階段
- 152. 2016年11月12日
-
対面キッチン
- 153. 2016年11月12日
-
外部コ―キング工事
- 154. 2016年11月12日
-
外部コ―キング工事
- 155. 2016年11月12日
-
バルコニー工事
- 156. 2016年11月12日
-
洋室
- 157. 2016年11月12日
-
階段下収納
- 158. 2016年11月12日
-
木工事
木工事検査も終り大工さんの工事が終了しました。
- 159. 2016年11月12日
-
電柱移設
電柱移設後に古い電柱の撤去が行われました。
- 160. 2016年11月22日
- 161. 2016年11月22日
-
内装工事
2階洋室のクロス工事が終わりました。
- 162. 2016年11月22日
-
内装工事
- 163. 2016年11月22日
- 164. 2016年11月22日
- 165. 2016年11月22日
-
内装工事
下地処理のパテを処理し
クロスを張っていきます。
- 166. 2016年12月01日
-
外装工事
- 167. 2016年12月01日
-
外装工事
- 168. 2016年12月01日
-
外装工事
外部足場が撤去され 外観が顔を出しました。
これからバルコニーの手摺を取付していきます。
- 169. 2016年12月01日
-
内装工事
これからLDKのクロス工事になります。
- 170. 2016年12月01日
-
内装工事
2階トイレのクロスが完了しました。
- 171. 2016年12月01日
-
内装工事
2階洋室のクロスが張られました。
- 172. 2016年12月01日
-
内装工事
- 173. 2016年12月01日
-
内装工事
寝室のクロスが完了しました。
- 174. 2016年12月01日
-
内装工事
1階のトイレが完了です。
- 175. 2016年12月01日
-
内装工事
玄関のクロス工事が完了しました。
- 176. 2016年12月03日
-
電気工事
- 177. 2016年12月03日
-
電気工事
太陽光パネルシステムのパワコンが取り付けられました。
- 178. 2016年12月03日
-
外装工事
- 179. 2016年12月03日
-
外装工事
バルコニーの手摺が施されています。
- 180. 2016年12月09日
- 181. 2016年12月09日
- 182. 2016年12月09日
- 183. 2016年12月09日
- 184. 2016年12月09日
- 185. 2016年12月09日
- 186. 2016年12月09日
-
クリーニング終了
クロス工事を終えクリーニングが済ました。
- 187. 2016年12月10日
-
外部周り
犬走りの仮枠を組ました。
- 188. 2016年12月10日
-
外装工事
- 189. 2016年12月10日
-
外装工事
- 190. 2016年12月10日
-
外装工事
バルコニーに格子手摺が取り付けられました。
- 191. 2016年12月15日
-
電気工事
電気スイッチ等が集まって付いております。
- 192. 2016年12月15日
-
外部周り
バルコニーに物干し金物が取り付けられました。
- 193. 2016年12月15日
-
内装工事
2階階段ホールにエアコンとシーリングファンが施されました。
- 194. 2016年12月15日
-
内装工事
カーテンが取り付けられました。
勾配天井にシーリングファンも設置されました。
- 195. 2016年12月15日
-
電気工事
分電盤も設置終わりました。
- 196. 2016年12月15日
-
外部周り
エコキュートも設置終了です。
- 197. 2016年12月15日
-
外部周り
犬走りが出来ました。
- 198. 2016年12月15日
-
外構工事
- 199. 2016年12月15日
-
外構工事
ガレージの土間を切下げ砕石工事しています。
- 200. 2016年12月17日
-
ガレージ組み立て
- 201. 2016年12月17日
-
ガレージ組み立て
- 202. 2016年12月19日
-
ガレージ組み立て
- 203. 2016年12月19日
-
ガレージ組み立て
- 204. 2016年12月20日
-
ガレージ組み立て
- 205. 2016年12月20日
-
格子取付
- 206. 2016年12月22日
-
ガレージ組み立て
宅配BOX
- 207. 2016年12月22日
-
ガレージ組み立て
宅配BOXが取り付けられました。
- 208. 2016年12月22日
-
ガレージ組み立て
- 209. 2016年12月22日
-
ガレージ組み立て
- 210. 2016年12月26日
-
ソーラーパネル
- 211. 2016年12月26日
-
ソーラーパネル
- 212. 2016年12月26日
-
ソーラーパネル
- 213. 2016年12月26日
-
ガレージ組み立て
ガレージ上部にソーラーパネルを搭載しました。
- 214. 2016年12月26日
-
ガレージ土間仮枠
- 215. 2016年12月26日
-
ガレージ土間仮枠
- 216. 2016年12月26日
-
ガレージ土間仮枠
ガレージ土間の仮枠を施しています。
- 217. 2016年12月27日
-
土間コンクリート型枠
- 218. 2016年12月27日
-
土間コンクリート型枠
土間コンクリートの型枠が完了しました。
コンクリート打設は 1/10ごろの予定です。
- 219. 2017年01月05日
-
ポスト、宅配ボックス
ポスト、宅配ボックスが設置されました。
- 220. 2017年01月05日
-
CTメーター、分電盤
CTメーターと分電盤が設置されました。
- 221. 2017年01月05日
- 222. 2017年01月05日
- 223. 2017年01月05日
-
神棚
神棚が取り付けられました。
- 224. 2017年01月05日
- 225. 2017年01月05日
- 226. 2017年01月05日
- 227. 2017年01月05日
-
ガレージ土間目地
ガレージの土間の目地が入りました。
- 228. 2017年01月07日
-
土間コン打設
- 229. 2017年01月07日
-
土間コン打設
- 230. 2017年01月07日
-
土間コン打設
- 231. 2017年01月07日
-
土間コン打設
- 232. 2017年01月07日
-
土間コン打設
ガレージの土間コンクリートの打設をしています。
- 233. 2017年01月07日
-
土間コン打設
- 234. 2017年01月07日
- 235. 2017年01月07日
-
ワイヤーメッシュ配筋
ガレージの土間に鉄筋を配筋しました。
- 236. 2017年01月08日
-
床暖冬涼夏(ゆかだんとうりょうか)の給気口
床暖冬涼夏の床暖温度を27℃に設定し
給気口より ほんわか 暖気が出ています。
本日の外気温5度、室内暖房なしでも苦になりません。
参考:https://www.youtube.com/watch?v=aXlJhLgzc9g
- 237. 2017年01月08日
-
2階洋室
- 238. 2017年01月08日
-
2階洋室
- 239. 2017年01月08日
-
ロフト
- 240. 2017年01月08日
-
2階洋室
- 241. 2017年01月08日
-
2階トイレ
- 242. 2017年01月08日
-
2階廊下
- 243. 2017年01月08日
-
LDK
LDKと廊下の吊戸を開けるとこのようになります。
- 244. 2017年01月08日
-
1階トイレ
- 245. 2017年01月08日
-
LDK
LDKから廊下につながるドアも
天井までの高さのある吊片引き戸
- 246. 2017年01月08日
-
LDK
- 247. 2017年01月08日
-
LDK
- 248. 2017年01月08日
-
浴室
- 249. 2017年01月08日
-
浴室
1.25坪タイプのゆったりユニットバスは TOTOサザナ
- 250. 2017年01月08日
-
洗面・脱衣所
- 251. 2017年01月08日
-
パントリー・勝手口
- 252. 2017年01月08日
-
キッチン
キッチンよりパントリー・勝手口を通り
洗面脱衣所、浴室と楽々家事動線。
- 253. 2017年01月08日
-
キッチン
- 254. 2017年01月08日
-
LDK
3本のデザイン柱により
和室・リビング・ダイニング・キッチンの
空間に分けられています。
- 255. 2017年01月08日
-
LDK
勾配天井のダウンライトが 化粧梁越に おしゃれに輝いています。
- 256. 2017年01月08日
-
LDK
- 257. 2017年01月08日
-
玄関横収納
重たい荷物も 靴を履いたまま収納
- 258. 2017年01月08日
-
玄関
内部廊下へつながる入り口は 天井までのおしゃれな吊片引き戸
- 259. 2017年01月08日
-
玄関
- 260. 2017年01月08日
-
玄関
FiX透明ガラスに たて格子をセットした明るい玄関
- 261. 2017年01月08日
-
玄関
片引きタイプのバリアフリーな玄関戸
- 262. 2017年01月08日
- 263. 2017年01月08日
- 264. 2017年01月08日
- 265. 2017年01月10日
-
土間完了
- 266. 2017年01月10日
-
土間完了
- 267. 2017年01月10日
-
土間完了
- 268. 2017年01月10日
-
整地

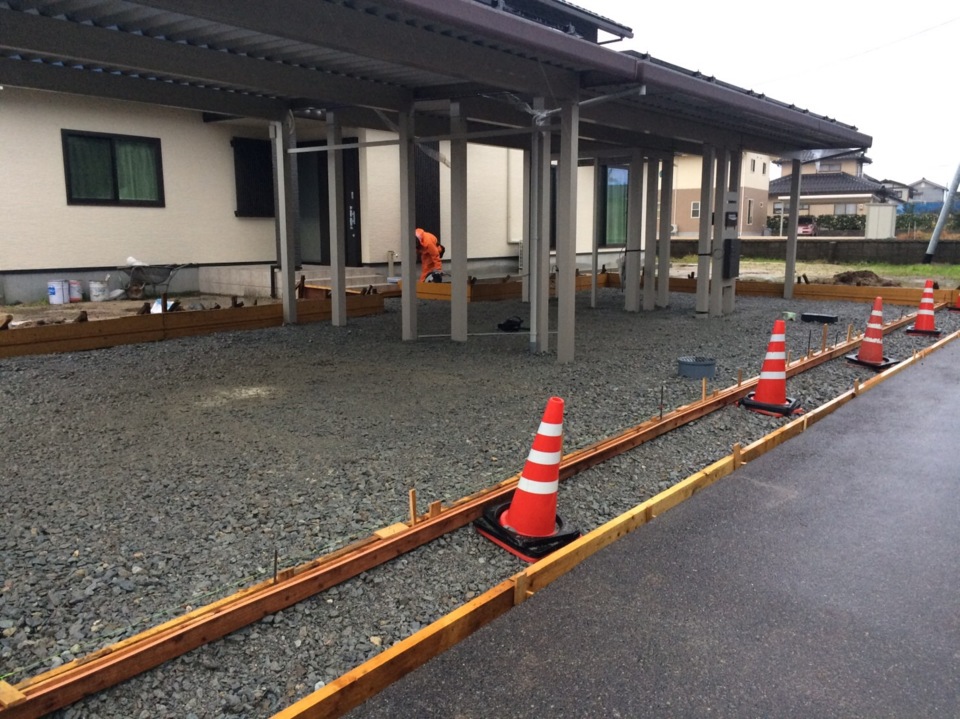

- 269. 2017年01月10日
-
土間完了
- 270. 2017年01月13日
-

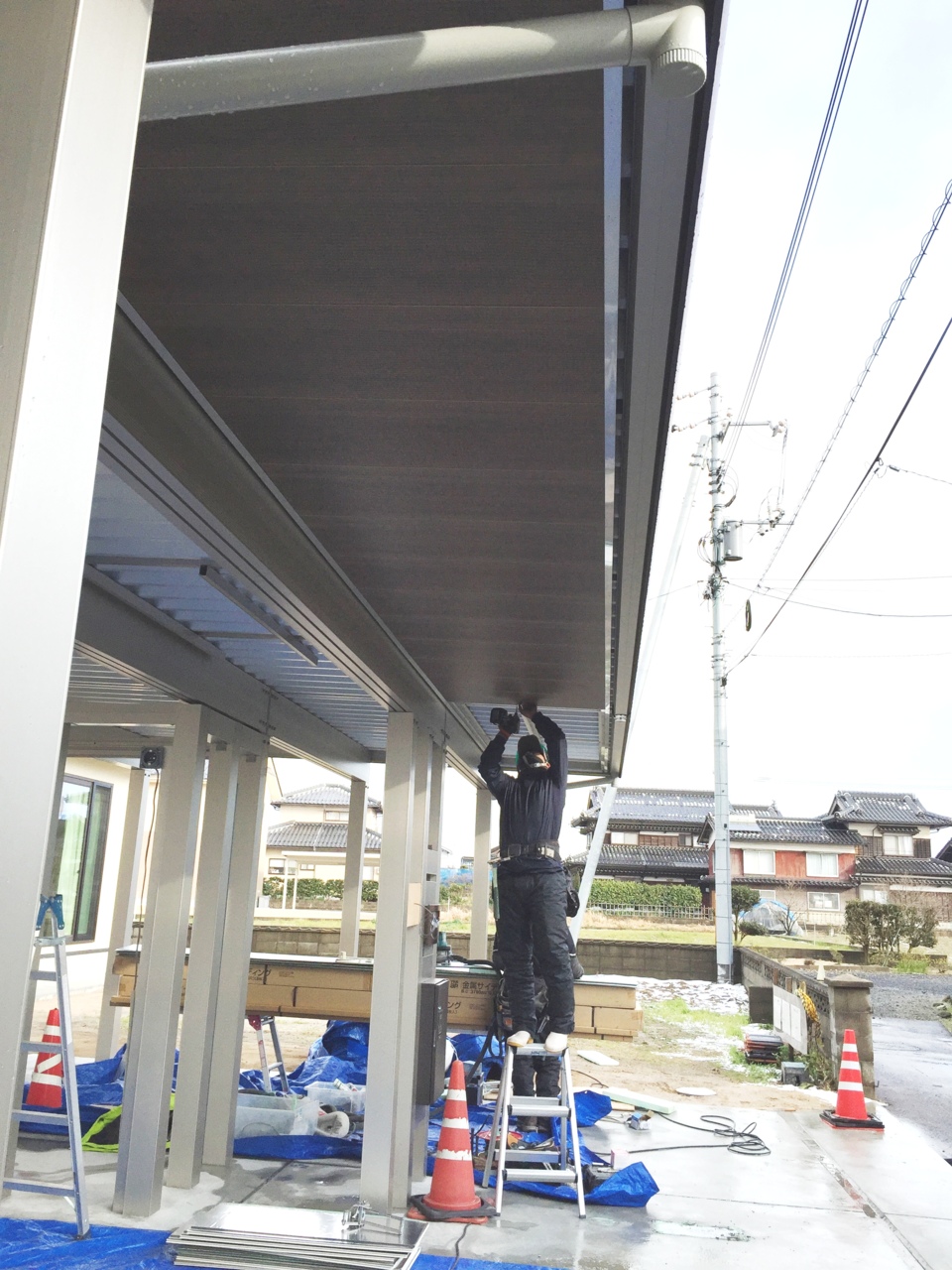

ガレージ軒天
ガレージの軒天を張っています。
- 271. 2017年01月16日
-
ガレージ
この後 収納庫に扉が付きます。
- 272. 2017年01月16日
-
ガレージ
ガレージの収納庫パネルが施されました。
- 273. 2017年01月19日
-
舗装復旧工事
ガレージ土間コンの際にアスファルトの復旧工事を施しました。
- 274. 2017年01月19日
-
玄関周り
- 275. 2017年01月19日
-
ガレージ
- 276. 2017年01月19日
-
ガレージ
門壁に TVドアホン・ポスト・宅配BOXが施されました。
- 277. 2017年01月19日
-
ガレージ
収納部に扉が付きます。
- 278. 2017年01月19日
-
ガレージ
- 279. 2017年01月19日
-
ガレージ
- 280. 2017年01月19日
-
ガレージ
- 281. 2017年01月19日
-
ガレージ
収納部のパネルが組み立てられました。
- 282. 2017年06月06日
